序号 |
问题 |
建议 |
现场影像 |

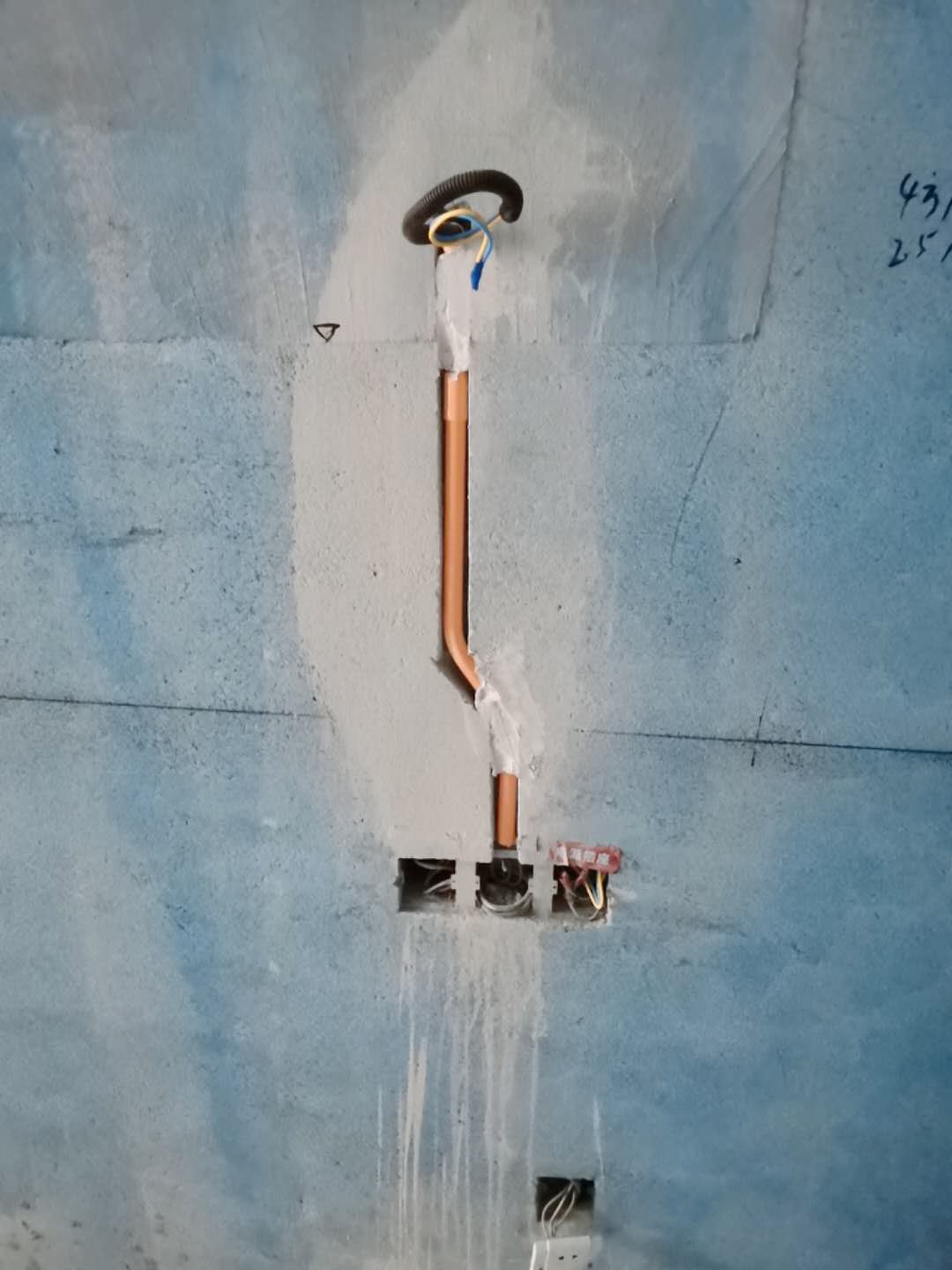

101 |
主卧床头布线未竖直 |
更改线路为竖直方向 |
101 |
依据:《D800-6-8民用建筑电气设计与施工(下册)》室内布线设计要点第7条未按最短路线铺设,以及依据市场行情和现场施工实际情况,以防定位偏差,后期墙壁打孔时击穿 |

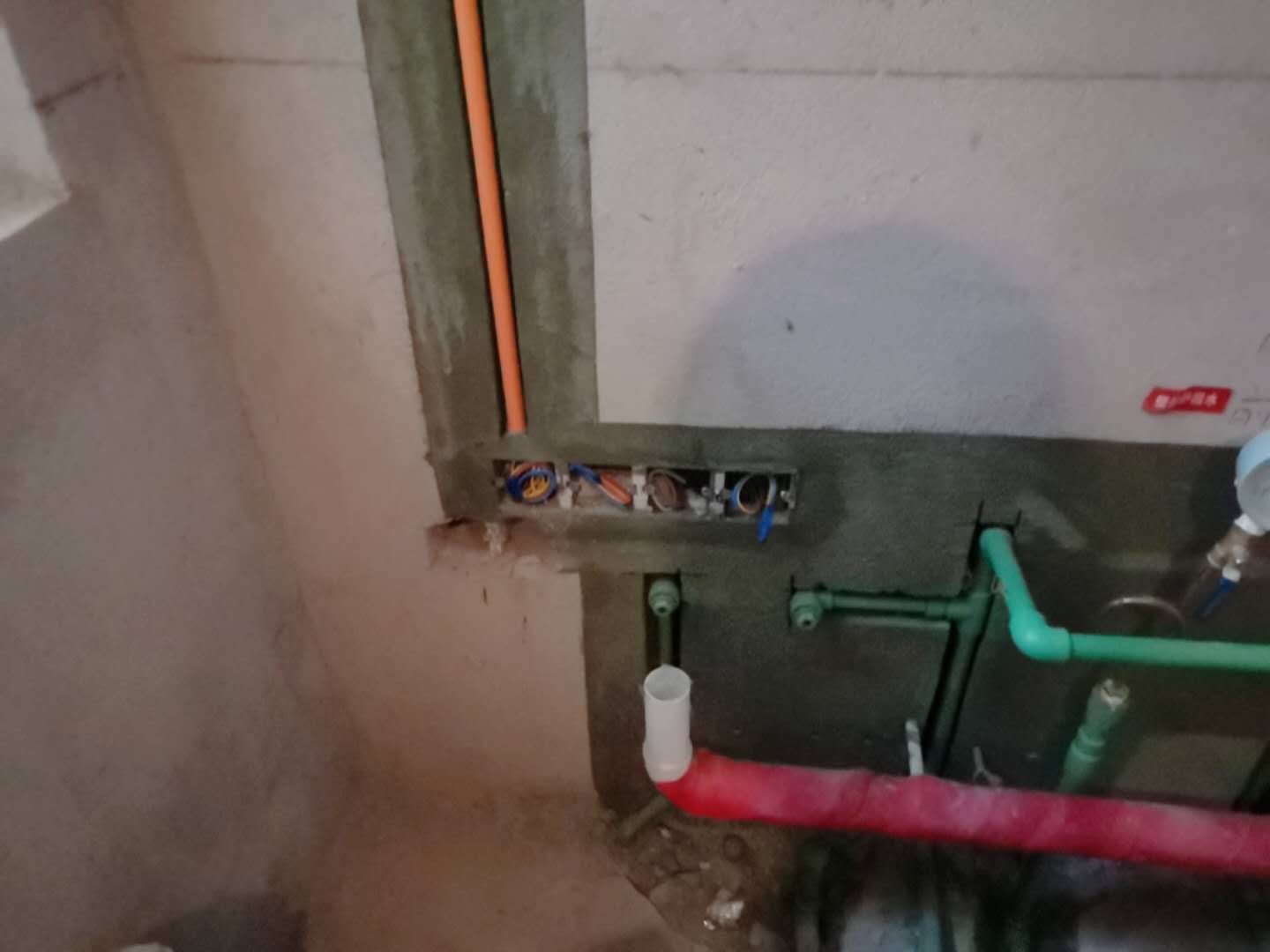

102 |
厨房洗菜盆处电线与热水距离小于300mm |
更改水路或电路拉大相互之间距离或中间加绝缘隔层 |
102 |
依据:《GB50327-2001住宅装饰装修工程施工规范》第16.3.7条 |

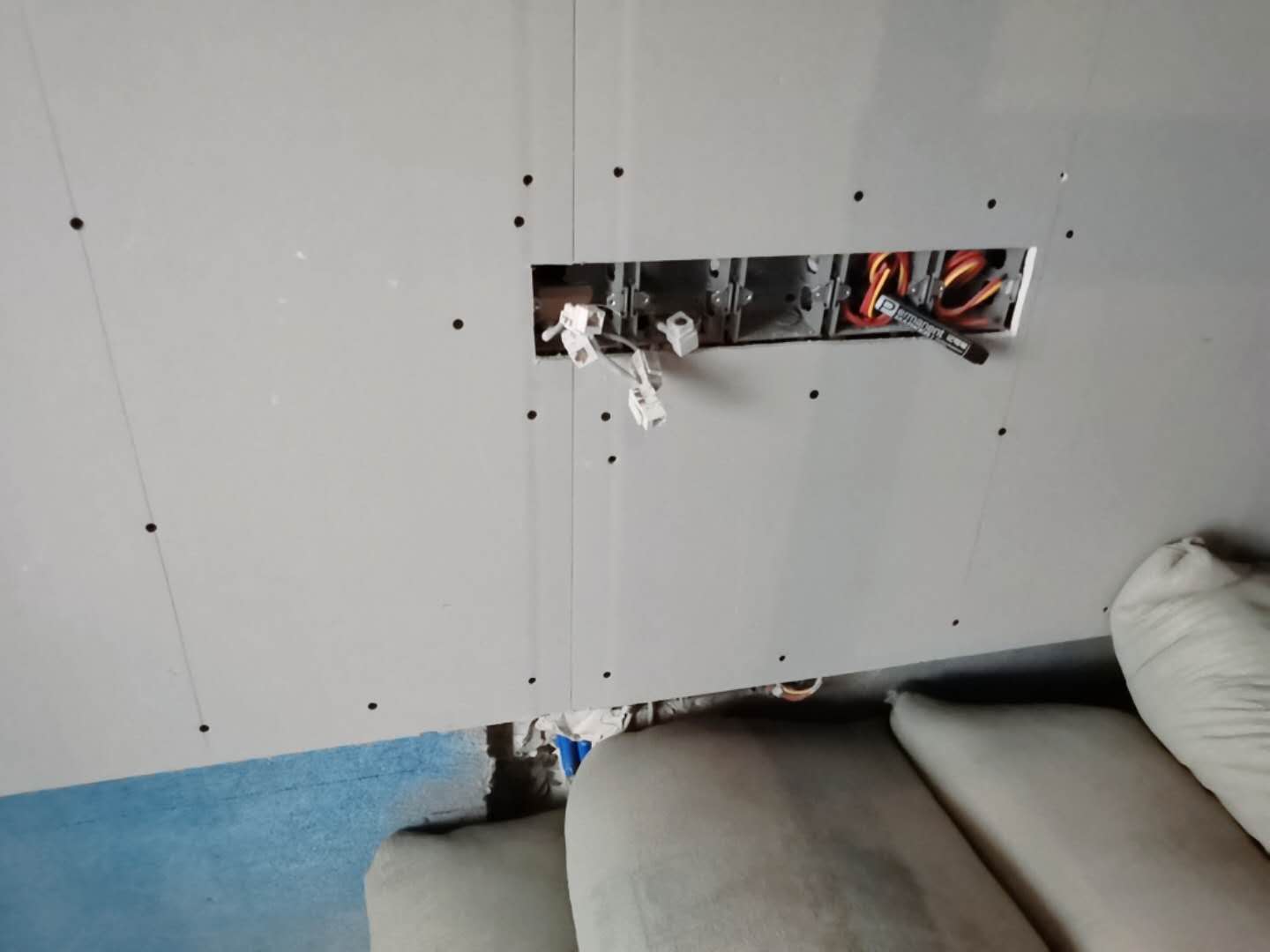

103 |
电源线和信号线间距未大于500mm |
拉大间距或缠绕防干扰锡箔纸 |
103 |
依据:《GB50327-2001住宅装饰装修工程施工规范》第16.3.6条 |
104 |
厨房直径110下水管处,电路布线与直径110下水管间距未大于10cm |
更改线路拉大间距 |
--- |
依据:《D800-6-8民用建筑电气设计与施工(下册)》室内布线设计要点第21条 |
105 |
厨房布线穿墙通过时,未用钢管保护 |
穿墙通过位置,添加钢管保护 |
--- |
依据:《D800-6-8民用建筑电气设计与施工(下册)》室内布线设计要点第22条 |
106 |
电气工程竣工图未提供 |
提供电气工程竣工图 |
--- |
依据:《GB50327-2001住宅装饰装修工程施工规范》第16.1.6条 |
107 |
给排水所用材料质量合格证明和性能检测报告未提供 |
提供质量合格证明和性能检测报告 |
--- |
依据:《GB50242-2002建筑给水排水及采暖工程施工质量验收规范》第3.2.1条 |
108 |
给排水质量验收记录未提供 |
提供甲方、乙方和监理方三方质量验收记录 |
--- |
依据:《GB50242-2002建筑给水排水及采暖工程施工质量验收规范》第3.3.1条 |
109 |
未设置临时用电系统 |
从户表处设置临时用电系统 |
--- |
依据:《GB50327-2001住宅装饰装修工程施工规范》第3.1.7.1条 |
110 |
施工现场未配备灭火器、沙箱或其他消防设施 |
施工现场配备灭火器、沙箱或其他消防设施 |
--- |
依据:《GB50327-2001住宅装饰装修工程施工规范》第4.3.5条 |
111 |
电气安装施工人员证件未提供 |
提供电气安装施工人员电工证 |
--- |
依据:《GB50327-2001住宅装饰装修工程施工规范》第16.1.2条 |
备注 |
1、同一问题可能多处发生,照片未一一列出,施工方须自查其它位置的同类问题,我司在下次查验时复查;
2、我方对施工中提出的建议仅供参考,不承担因此造成的费用超支或工期延长的责任。 |
|
